1. Logowanie
Wejdź na sunflowercast.pl.
Aby dostać się do programu wybierz opcję REJESTRACJA (nowy użytkownik) lub
LOGOWANIE (jeśli posiadasz już konto). Po zalogowaniu system automatycznie
przeniesie Cię do sekcji Parametry instalacji PV.
2. Parametry instalacji PV
2.1. Informacje o instalacji
W górnej części ekranu uzupełniasz podstawowe dane jednostki wytwórczej:
- Nazwa MWE – nazwa instalacji, np. PV miejscowosc województwo. Warto stosować spójne nazewnictwo dla wielu farm.
- Kod MWE – identyfikator nadany przez OSD.
Jeśli jeszcze go nie masz, skontaktuj się z właściwym OSD (np.
wytworcy@pgedystrybucja.pl) wypełnij formularz na stronie i poproś o jego nadanie.
- PPE – numer punktu poboru energii z umowy dystrybucyjnej.
- Opcjonalnie inne pola identyfikacyjne i kontaktowe, zgodne z wymaganiami OSD.
Dane te pojawiają się następnie w arkuszu Excel, który wysyłasz do OSD, dlatego powinny być zgodne z umową i dokumentami PGE.
2.2. Lokalizacja i parametry instalacji
Kolejny blok dotyczy położenia geograficznego i parametrów technicznych, które wpływają na prognozę generacji.
Lokalizacja instalacji
Możesz wskazać położenie MWE na mapie lub wprowadzić współrzędne ręcznie (szerokość i długość geograficzna).
Dokładność lokalizacji przekłada się bezpośrednio na dokładność prognozy nasłonecznienia.

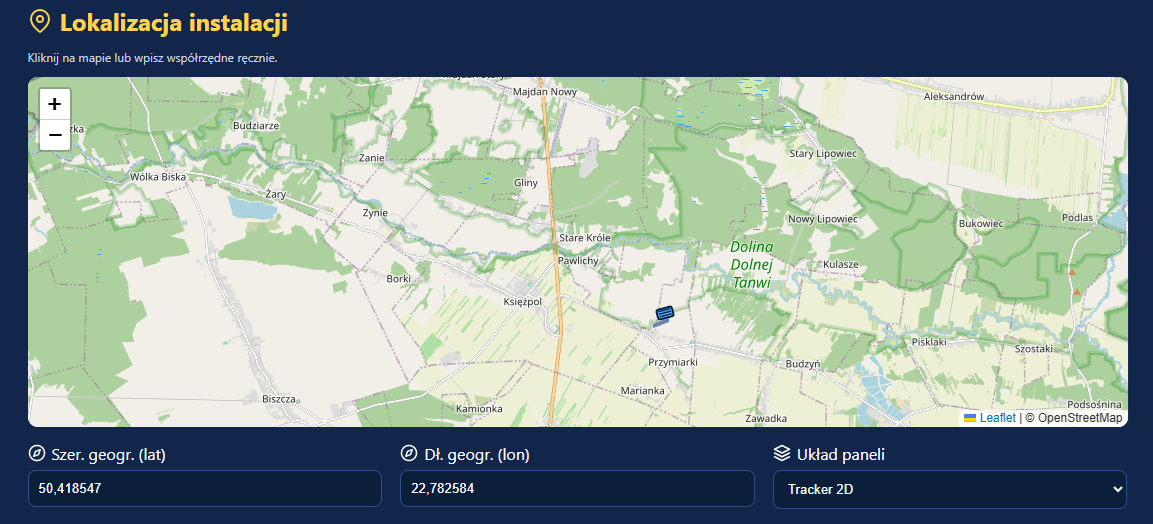

Rys. 1 – Ustawienie lokalizacji instalacji PV (mapa + współrzędne).
Parametry techniczne instalacji
W tej sekcji definiujesz parametry używane w modelu produkcji energii:
- Układ paneli – układ do wyboru z listy
- Moc DC [MWp] – łączna moc paneli.
- Moc AC [MW] – moc po stronie falowników.
- Moc przyłączeniowa [MW] – maksymalna moc oddawana do sieci (wg warunków przyłączeniowych).
- Napięcie przyłącza [kV] – zgodne z parametrami stacji GPZ.
- Performance Ratio (PR) – współczynnik jakości instalacji (domyślnie 0,85).
- Sprawność inwertera – domyślnie 0,985.
- Kąt nachylenia i azymut – ustawienie modułów względem poziomu i kierunków świata.

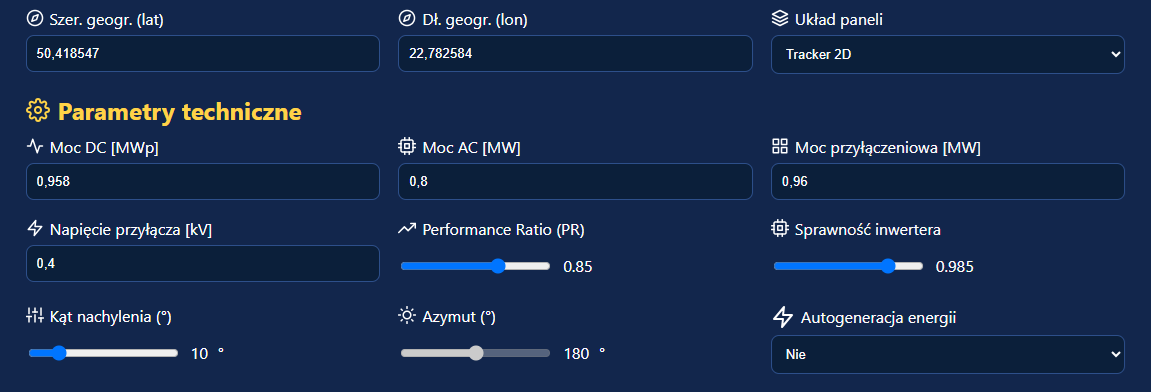

Rys. 2 – Parametry techniczne instalacji PV wykorzystywane w modelu prognozy.
2.2a. Magazyn energii
Jeśli Twoja instalacja wyposażona jest w magazyn energii, system Sunflower Cast
pozwala uwzględnić jego pracę w generowanym Planie Pracy MWE. Algorytm uwzględnia
zarówno cykle ładowania, jak i rozładowania, limity mocy magazynu, sprawność cyklu
oraz poziomy energii (SoC).
Parametry magazynu energii obejmują:
- Pojemność magazynu [MWh] – całkowita energia, jaką akumulator może zgromadzić.
- Moc ładowania / rozładowania [MW] – maksymalne chwilowe moce pracy magazynu.
- Sprawność cyklu – określa straty energetyczne podczas ładowania i rozładowania.
- Minimalny i maksymalny poziom naładowania (SoC) – procentowe ograniczenia pracy.
- Początkowy poziom naładowania – stan magazynu o godzinie 00:00 pierwszego dnia prognozy.
- Godziny ładowania i rozładowania – stałe przedziały czasowe, w których magazyn ma ładować się lub oddawać energię do sieci.
Wszystkie te parametry są uwzględniane automatycznie podczas generacji planu pracy.
Jeżeli magazyn energii jest aktywny („Tak”), profil PGEN zostaje przeliczony tak,
aby odzwierciedlał rzeczywistą pracę MWE z zasobnikiem: w godzinach ładowania moc jest
redukowana (energia trafia do akumulatora), a w godzinach rozładowania zwiększana
w granicach parametrów magazynu i ograniczeń AC/DC/przyłącza.

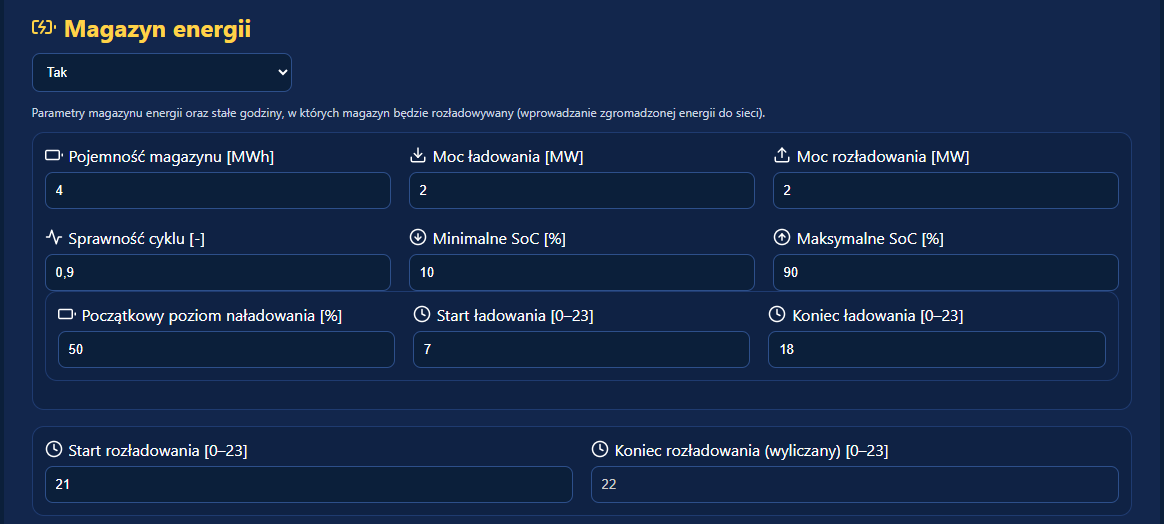

Rys. 3 – Konfiguracja magazynu energii: pojemność, moce pracy, SoC oraz harmonogram ładowania i rozładowania.
Dyspozycyjność mocy (Arkusz 3 PGE)
W dolnej części formularza możesz zdefiniować okresy dyspozycyjności mocy zgodnie z wymaganiami PGE
(Arkusz 3). Dla każdego okresu określasz:
- datę od / datę do oraz godzinę dyspozycyjności,
- C – maksymalną moc przyłączeniową,
- E – maksymalną moc dyspozycyjną netto,
- D i F – minimalne moce dyspozycyjne (elektrowniana i sieciowa).

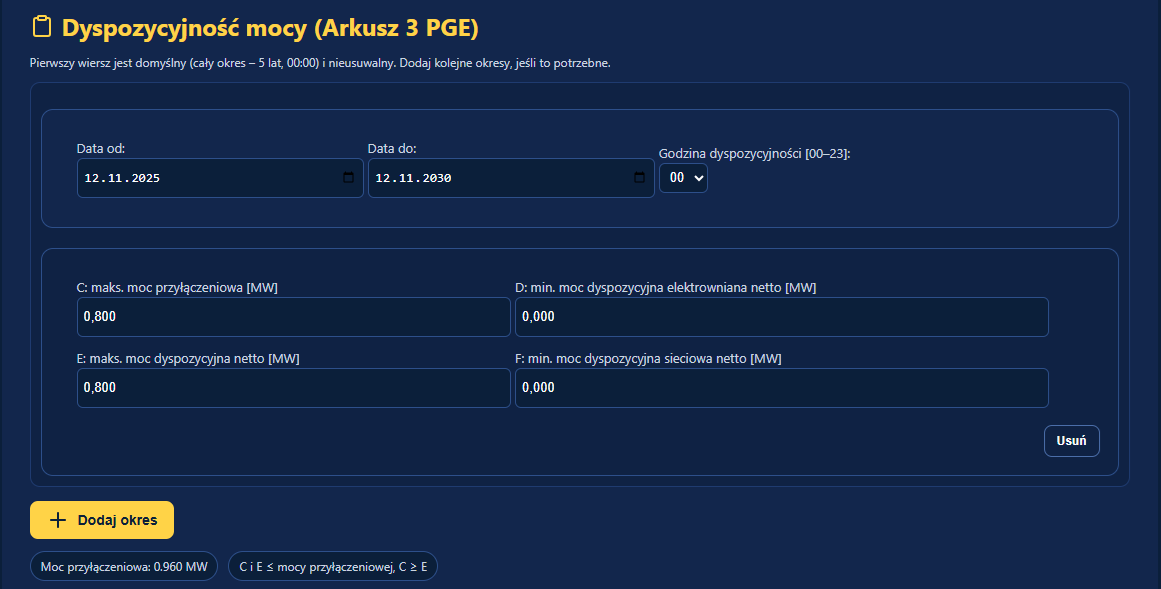

Rys. 4 – Ustawienie dyspozycyjności mocy (Arkusz 3 PGE).
2.3. Generowanie planu pracy
Po uzupełnieniu wszystkich danych możesz wygenerować plan pracy MWE:
- kliknij przycisk „Generuj plan pracy MWE”,
- system pobierze dane meteorologiczne, przeliczy produkcję energii i utworzy profil mocy w kolejnych godzinach,
- wygenerowany plan możesz pobrać w formacie Excel zgodnym z PGE SOGL 2025.

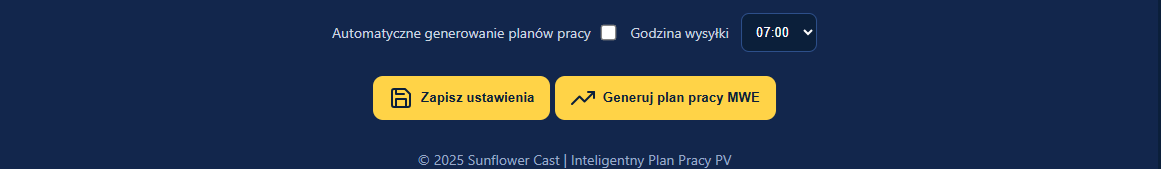

Rys. 5 – Przyciski zapisu ustawień oraz generowania planu pracy MWE.
3. Automatyczna wysyłka planu
- Wybierz opcję automatycznego generowania planów pracy i ustaw godzinę wysyłki.
- System na podstawie danych pogodowych o wybranej godzinie codziennie tworzy nowy plan pracy i wysyła go na wskazany adres e-mail.
- Wygenerowane plan należy wczytać na portal OSD.
4. Wskazówki
- Dokładne ustawienie lokalizacji poprawia dokładność prognozy.
- Parametry techniczne powinny odpowiadać rzeczywistym danym z projektu i umów z OSD.
- Zalecane użycie przeglądarki Chrome lub Edge. Aplikacja działa również na urządzenia mobilne.
